Un puits perdu infiltre dans le sol les eaux pluviales d'une toiture ou les eaux grises traitées en sortie d'une fosse toutes eaux validée SPANC. Profondeur 1,5 à 5 m. Prix 1 200 à 6 500 € selon le niveau d'ouvrage. L'infiltration d'eaux usées brutes est interdite (arrêté du 7 septembre 2009).
Puits perdu : autorisé ou interdit en 2026 ?
C'est la première question que se pose tout particulier avant un projet. La réponse réglementaire est claire :
- ✅ Eaux pluviales (toiture, terrasse, ruissellement de surface non polluée) — autorisé sans restriction majeure. Vérifier seulement le PLU local et les distances réglementaires (35 m d'un puits potable).
- ✅ Eaux grises traitées en sortie de fosse toutes eaux dans un assainissement non collectif (ANC) — autorisé sous validation préalable du SPANC. Le puisard est considéré comme un dispositif dérogatoire (article 6 de l'arrêté du 7 mars 2012) : il faut justifier l'impossibilité technique d'une tranchée d'épandage classique.
- ❌ Eaux usées brutes (WC, douche, lave-linge, vaisselle non traitées) — strictement interdit depuis l'arrêté du 7 septembre 2009 modifié. Toutes les eaux usées domestiques doivent obligatoirement être pré-traitées par une fosse toutes eaux ou une microstation agréée avant tout dispositif d'infiltration.
- ✅ Drainage d'un terrain humide (eaux superficielles, ruissellement, drain agricole) — autorisé, généralement sans formalité particulière au-delà du PLU.
En clair : le puits perdu reste une solution parfaitement légale et largement utilisée, à condition de respecter le bon usage et les distances réglementaires. Notre équipe vérifie systématiquement la conformité du projet avant chiffrage.
Quand créer un puits perdu ?
Trois situations classiques justifient la création d'un puits perdu :
- Évacuation des eaux pluviales — votre toiture collecte plusieurs milliers de litres par an. Si la maison n'est pas raccordée au pluvial public (fréquent en zone rurale), un puits perdu permet de les infiltrer dans le sol au lieu de les laisser ruisseler.
- Eaux grises traitées en sortie de fosse toutes eaux — les effluents pré-traités par la fosse (assainissement non collectif) doivent être dispersés dans le sol. Quand le terrain ne permet pas une tranchée d'épandage classique (surface insuffisante, perméabilité hétérogène), le puisard d'infiltration est la solution dérogatoire autorisée par l'arrêté du 7 mars 2012.
- Drainage d'un terrain humide — sol qui reste détrempé toute l'année, eau qui stagne après les pluies, fondations fragilisées par l'humidité ascendante. Un puits perdu placé au point bas du terrain capte le ruissellement et l'infiltre en profondeur.
Puits perdu, fosse septique, tranchée, puits d'infiltration : quelle différence ?
Ces quatre dispositifs sont souvent confondus alors qu'ils ont des rôles très différents dans le cycle de l'eau d'une habitation. Le tableau ci-dessous clarifie qui fait quoi :
| Dispositif | Rôle | Eaux acceptées | Quand le choisir |
|---|---|---|---|
| Fosse toutes eaux | Pré-traitement des eaux usées (décantation + digestion anaérobie) | Toutes eaux usées domestiques (WC + grises) | Étape obligatoire en assainissement non collectif, en amont de toute infiltration |
| Tranchée d'épandage | Dispersion superficielle des eaux pré-traitées par la fosse | Eaux grises traitées (sortie de fosse) | Sol perméable, surface ≥ 200 m² disponible — solution de référence NF DTU 64.1 |
| Puits perdu / puisard | Infiltration verticale concentrée dans le sol | Eaux pluviales OU eaux grises traitées (sortie de fosse, dérogatoire SPANC) | Petite surface disponible, couche perméable en profondeur |
| Puits d'infiltration moderne | Synonyme du puisard avec lit filtrant gravier + géotextile (norme actuelle) | Idem puits perdu | Tout projet neuf — c'est la version réglementaire moderne du « puits perdu » historique |
À retenir : la fosse toutes eaux est obligatoire avant toute infiltration d'eaux usées. Le puits perdu et la tranchée d'épandage sont deux solutions concurrentes pour disperser les effluents pré-traités, le choix dépend de la surface et de la perméabilité.
Les 4 grands types de puits perdus
Selon l'usage et la configuration du terrain, on rencontre quatre formats principaux :
- Puits perdu vertical classique — buses béton Ø 1 m × 3-5 m, le format le plus courant pour les eaux pluviales d'une maison sur terrain plat. Coût 2 500-4 200 €.
- Puits perdu avec réservoir tampon — variante avec une cuve étanche en surface qui stocke temporairement avant infiltration progressive. Utile en sol peu perméable ou en cas de pluie intense. Coût +30 % vs classique.

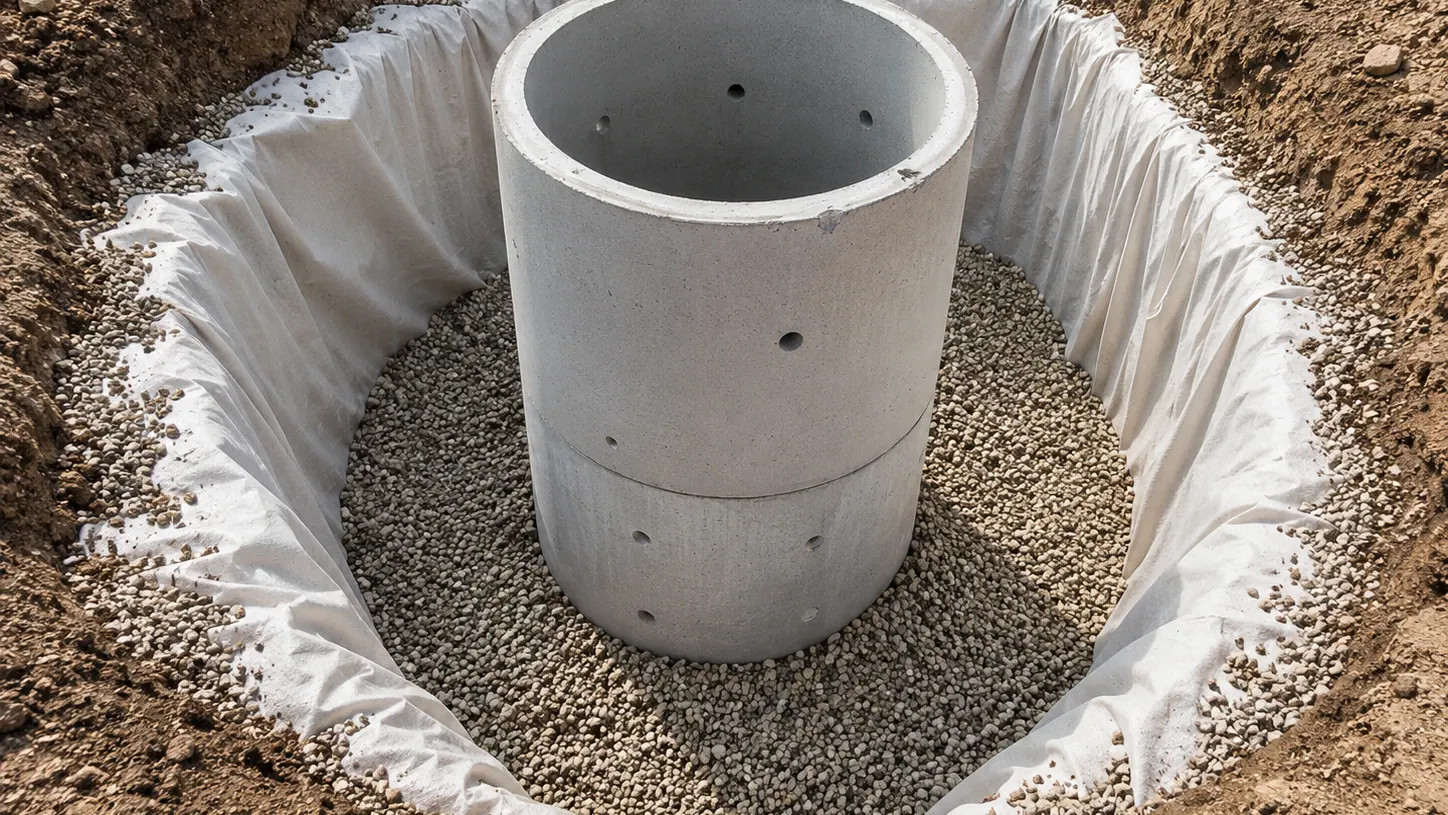

- Puits perdu avec géotextile renforcé — version moderne conforme NF DTU 64.1 systématiquement appliquée par notre équipe : lit drainant gravier 20/40 sur 30-40 cm + géotextile non tissé 200 g/m² ceinturant l'ensemble. Empêche le colmatage par les fines du sol et double la durée de vie effective.
- Tranchée d'infiltration linéaire — alternative horizontale du puits perdu vertical, longue tranchée 0,8-1,2 m de profondeur garnie de gravier et drain agricole. Idéale en terrain en pente ou peu perméable, capte mieux les ruissellements de surface.
Comment se déroule un chantier de puits perdu
- Étude préalable et test de perméabilité — avant tout chiffrage, notre équipe vérifie que le sol absorbe assez. Test simple : trou de 30 cm, rempli d'eau, mesure du temps d'infiltration. Doit être ≥ 30 mm/h pour fonctionner.
- Validation SPANC (si lié à fosse septique) — dépôt du dossier au service local d'assainissement. Délai d'instruction : 4 à 8 semaines. Notre équipe prépare le dossier.
- Terrassement à la mini-pelle — creusement du puits aux dimensions calculées (généralement Ø 1 m × 4 m de profondeur). Évacuation des terres. Durée : 1/2 journée.
- Pose des buses — empilement des buses béton perforées (ou tubage PVC drainant). Étanchéité du sommet pour éviter les apports parasites.
- Lit drainant et géotextile — gravier roulé 20/40 mm autour des buses sur la hauteur drainante, séparé du sol par un géotextile pour éviter le colmatage.
- Regard et raccordement — pose d'un regard de visite Ø 600 mm en surface pour permettre le contrôle. Raccordement de la canalisation d'arrivée (PVC Ø 100 ou 125).
- Remblaiement et finition — remblai en terre, compactage, remise en état du sol. Durée totale chantier : 1 à 2 jours selon la complexité.
Prix d'un puits perdu : fourchettes 2026
Le prix d'un puits perdu varie selon plusieurs facteurs. Voici les fourchettes constatées sur nos chantiers récents en Sud-Ouest :
| Type de puits perdu | Profondeur | Prix posé (TTC) |
|---|---|---|
| Pluvial simple, sol meuble | 3 m × Ø 0,80 m | 2 500 — 3 200 € |
| Pluvial moyenne capacité | 4 m × Ø 1,00 m | 3 200 — 4 200 € |
| Eaux grises (fosse septique) | 4 m × Ø 1,20 m | 3 800 — 5 200 € |
| Drainage terrain, sol difficile | 5 m × Ø 1,20 m | 4 500 — 6 500 € |
Postes inclus dans nos devis : étude préalable, test de perméabilité, terrassement, buses béton perforées (ou PVC), gravier 20/40, géotextile non tissé, regard de visite, raccordement, déclaration SPANC le cas échéant, remise en état du sol, garantie décennale. Détail complet sur notre page dédiée prix.
Pourquoi notre fourchette est plus haute que les forfaits 600-1 500 € en ligne ? Trois raisons : (1) tous nos chantiers respectent strictement la NF DTU 64.1, qui impose un lit drainant gravier 20/40 + géotextile + regard de visite — composants souvent absents des solutions bon marché ; (2) garantie décennale et RC pro incluses, attestations remises avant signature ; (3) dossier SPANC pris en charge intégralement pour les puisards d'assainissement. Une intervention bâclée à bas prix coûte plus cher à terme (refus SPANC, reprise complète, colmatage prématuré).
Cadre réglementaire — SPANC et NF DTU 64.1
Pour les puits perdus liés à un assainissement non collectif (sortie de fosse septique), la norme NF DTU 64.1 (octobre 2013) fixe les règles de conception. L'arrêté du 7 mars 2012 précise les conditions d'autorisation et de contrôle par le SPANC. Trois règles cardinales :
- Distances minimales — 35 m d'un puits captant l'eau potable, 5 m d'une habitation, 3 m d'une limite de propriété, 3 m d'un arbre de haute tige.
- Profondeur du fond — au moins 1 m au-dessus du toit de la nappe phréatique en hautes eaux. Vérification via la base ADES ou un piézomètre local.
- Volume utile dimensionné — calculé en fonction du nombre d'équivalents-habitants (EH) et de la perméabilité du sol. Notre équipe applique les abaques NF DTU 64.1.
Pour les puits perdus purement pluviaux (sans lien avec une fosse septique), la réglementation est moins stricte mais une déclaration en mairie reste recommandée. Le règlement de PLU local peut imposer des règles supplémentaires (perméabilité minimale du sol, pourcentage de surface imperméabilisée).
